Location:
Bacino di San Marco Venezia. Il Cantiere Record.
Timeline:
da 2018 a 2019
Tipologia di intervento:
Restauro, ristrutturazione e consolidamento
Importo lavori:
40.000.000,00 circa
Committenza:
Fondo Investimento
Designer:
Sagrada London Architecture LTD
Categoria:
OG1
OG11
OG2
OS18A
OS21
OS24
OS6
Dati interessanti:
the number of record: 12 mesi di cantiere in piena attività, 7 mesi di cantiere a struttura alberghiera attiva, +20.000 mq intervento, 5 edifici interconnessi, 169 camere, 1747 maestranze e 259 imprese coinvolte.

La filosofia del progetto.

St. Regis Venice Hotel Europa & Regina è l’intervento alberghiero di restauro e rifacimento ad oggi più grande nel bacino di San Marco dopo il GRAND HOTEL DANIELI a fine anni 90 del Novecento, anch’esso caratterizzato dall’altissima qualità delle finiture. Europa & Regina cambia ed incrementa la propria fascia di riferimento, passa da un 4* catena Westin di Marriott ad un 5* lusso catena St.Regis, sempre Marriott, diventando così il secondo albergo italiano dopo Roma nella nuova fascia di riferimento del lusso per la multinazionale americana Marriott. L’hotel conta 169 camere e suite di generose dimensioni.

La logistica:

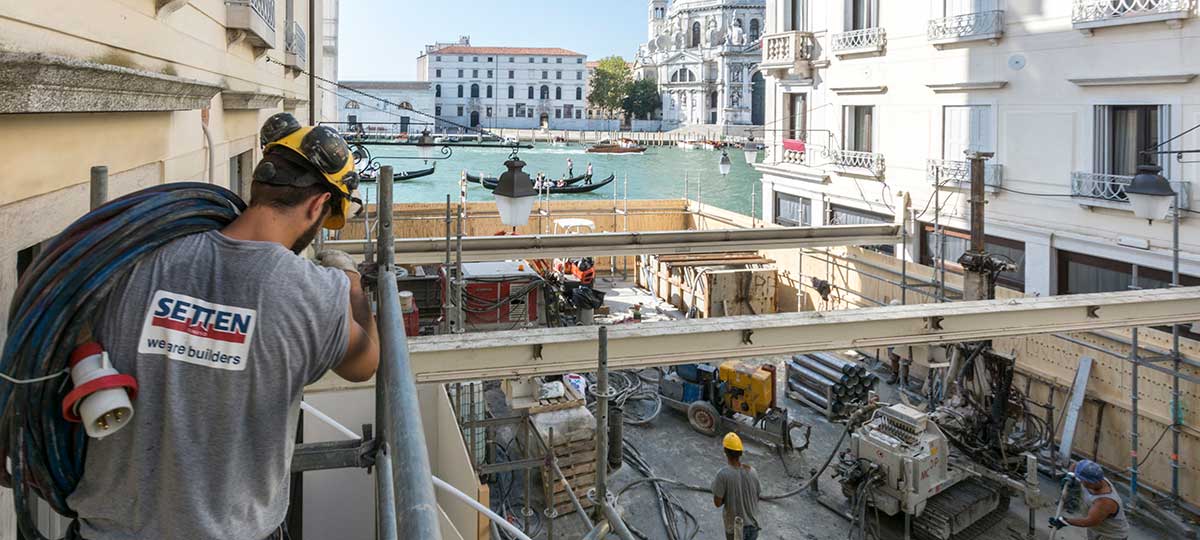

Tutta la viabilità fra il cantiere e gli approvvigionamenti è avvenuta via barca, unico mezzo di accesso alla città di Venezia. Inoltre è stato realizzato un pontile, attraverso un’ occupazione di spazio acqueo di circa 150 m2, adibito a di carico/scarico. Per i mezzi di sollevamento sono stati e utilizzati: N. 1 gru edile di 60 mt (installata 08/08/2018 e smon- tata il 26/06/2019 di cui è possibile vedere il video del montaggia su: https://youtu.be/C0WichlFGlc )  N. 2 montacarichi ad alta portata installati sugli edificiBarozzi e Regina (la prima installata a marzo 2018 mentre la seconda ad agosto 2018). Tutti i trasporti verso gli edifici retrostanti (Casetta-Canova) sono stati gestiti con movimentazioni a mano, come usuale a Venezia Città. Il cantiere è stato quotidianamente controllato con l’impiego di un servizio di guardiania e l’installazione di un tornello a tutta altezza con accesso singolo; ogni presenza all’interno del cantiere è stata registrata in un registro che giornalmente veniva inviato alla committente e al responsabile per la Sicurezza. Gli uffici di cantiere e spogliatoi per il personale sono stati posizionati in parte sul pontile provvisorio ed in parte su Corte Barozzi, in cui si trovavano anche gli uffici tecnici e le sale riunioni. A causa del’evoluzione giornaliera del cantiere è stato necessario modificare e spostare più volte le strutture provvisionali di accantieramento, come gli uffici di cantiere, per consentire l’avanzamento lavori suddiviso e organizzato per stralci a zone.

Il Cantiere: Durata effettiva dei lavori con piena operatività: 12 mesi, monte ore lavorate superiore a 400.000.
